2021年5月21日,三峡电站泄洪坝段导流底孔水下机器人水下检查工作结束,标志着长江电力所属四座梯级电站水工建筑物2020-2021年度检修圆满完成,将以良好状态迎接主汛期。

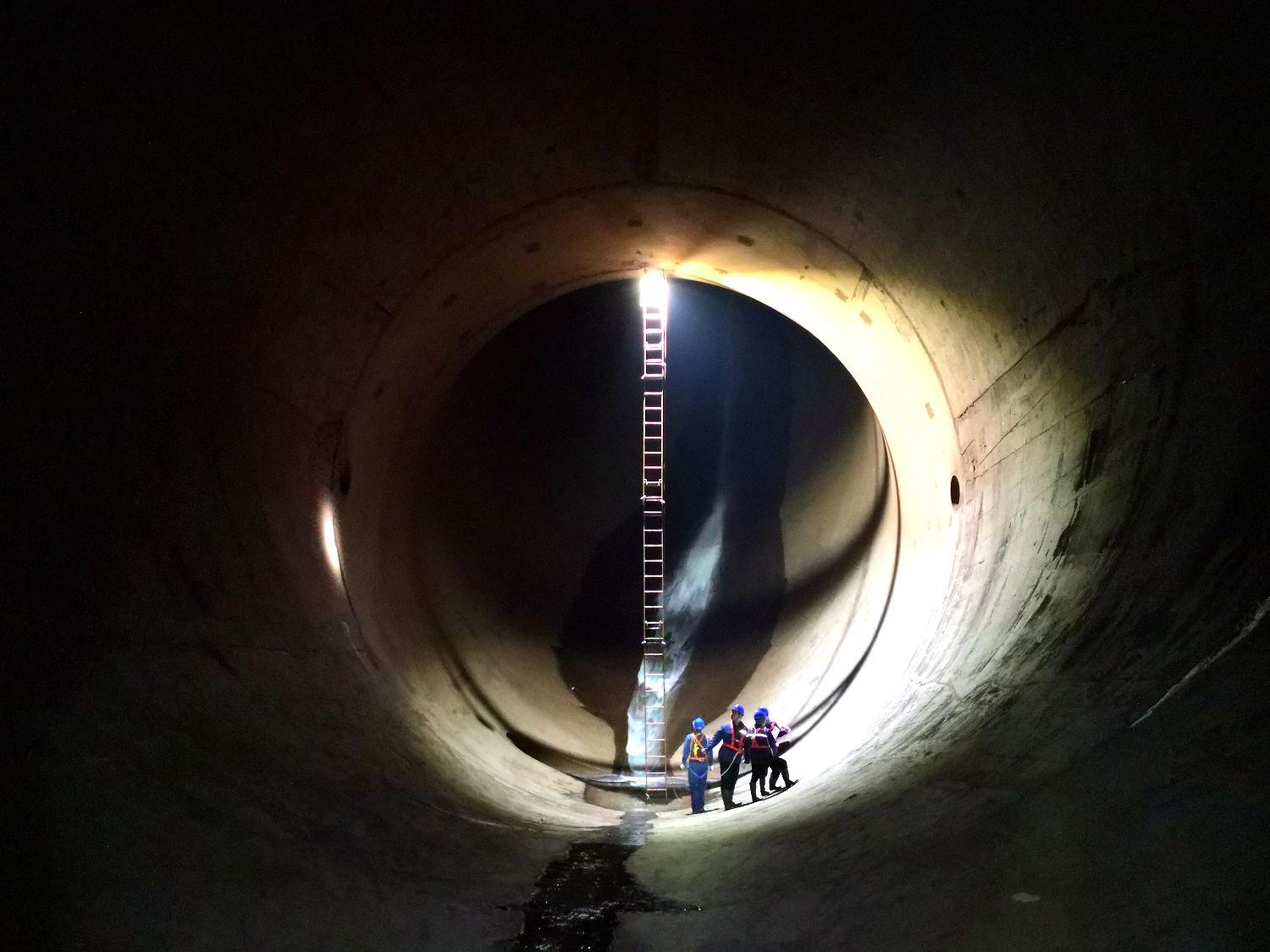

此次检修检查范围包括三峡电站、葛洲坝电站、溪洛渡电站和向家坝电站的泄洪消能、冲(排)沙、机组流道等建筑物过流面,涉及9台次不同机型机组流道、7个泄洪闸室及其下游护坦、1台次机组排沙底孔、1个尾水主洞、2个消力池、1个水垫塘、2条枢纽防淤堤,累计检查面积超过35万平方米,修补及防护面积近5000平方米,重点排查治理了泄洪设施、过流设备等关键部位隐患,为保障枢纽建筑物结构稳定、大坝安全平稳度汛奠定了基础。



在此次检修中,长江电力持续加强科技创新成果的应用转化,将大量科技创新成果应用于检修现场,包括两台水下机器人全面应用于流域电站水下检修工作、无人机首次在四个电站机组流道得到运用,让检查范围拓展到引水隧洞等传统检修无法覆盖的“无人区”;新型挡水板在葛洲坝闸室检修中落地,提升检修工效和环保性;机组进水口升降平台的应用,让人员在垂直起升高度超过70米的竖井内坐上了“电梯”,极大提高了检修效率。
