葛洲坝电站2020-2021年度检修圆满收官
2021-05-28 作者:李文彬、杜润隆

2021年5月25日晚,葛洲坝电站16号机组改造增容后试验完成并成功并网试运行,标志着葛洲坝电站2020-2021年度检修工作圆满收官。

本轮检修自2020年10月11日开始,至2021年5月25日结束,历经227天,共完成3台机组A级检修(其中2台机组改造增容)、1台机组B级检修、18台次机组C级检修以及进出线、水工设施设备检修等工作。

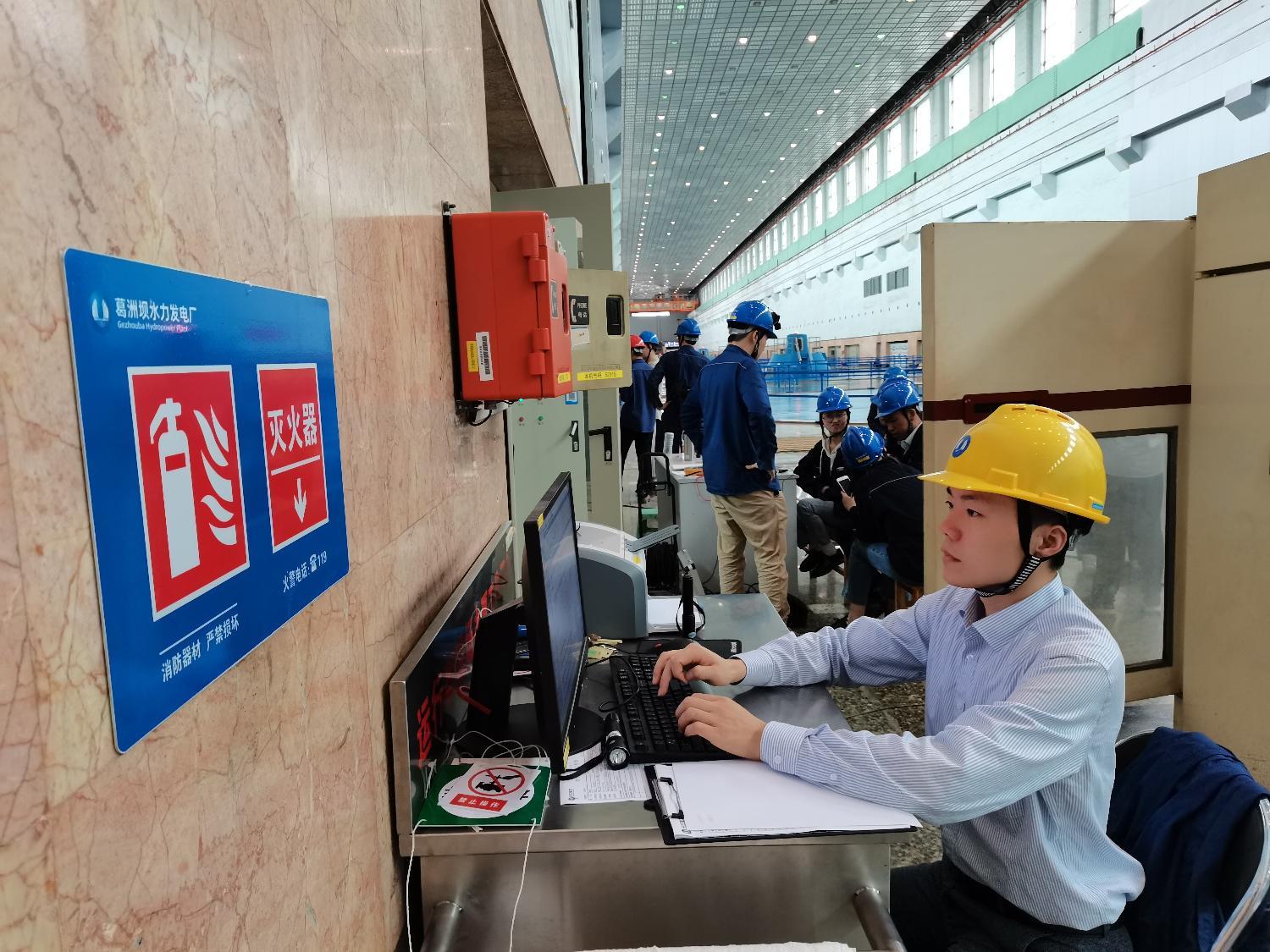

葛洲坝电站16号机组A级检修后启动试验现场(拍摄:李武汉)

在检修开始前,葛洲坝电厂充分准备,针对2台改造增容机组等重点检修项目制定了详细的检修方案,不放过任何一个安全细节。检修过程中,检修人员严格做好现场安全风险评估,降低作业风险。为克服岁修任务重、交叉作业频繁、人力资源紧张等困难,保证检修质量,葛洲坝电厂创新采用以设备主任为中心的高效检修模式,强化检修过程质量监管和审查,对关键指标、关键部位反复把关和确认,保证了检修质量。

后续,葛洲坝电厂全体员工将继续秉承“精确调度、精益运行、精心维护”的生产理念,做好设备设施运行维护,落实防洪度汛措施,力保大发期间设备安全稳定运行,以优异成绩庆祝中国共产党成立100周年。
