冲刺“七一”,乌东德电站最后两台机组进入投产倒计时
2021-05-25 作者:马小雯

5月19日12点20分,乌东德电站12号机组有水调试首次启动成功;5月20日16点13分,1号机组开始有水调试启动试验,标志着乌东德电站最后两台机组进入投产发电倒计时。

自5月来,乌东德电站最后两台机组相继进入调试阶段,乌东德电厂在配合做好参建工作,严格控制安装质量的同时,充分借鉴前两批机组调试经验,从无水调试阶段便安排各调试小组全程跟踪,完善信息反馈和解决问题机制,为高质量实现设备接管严把调试关。

进入有水调试后,机组将严格按照试验大纲完成空转与瓦温稳定试验、机组过速试验、调速器试验、定子耐压试验、升流试验等。期间,乌东德电厂将24小时待命现场,与参建各方一道,密切监视机组各项指标参数及机组调试工况,持续完善接管条件,做好设备标识及接管区域安保隔离等工作,落实精益管理措施,加强运行风险管控,为“接得下,发得出,稳得住”提供坚强保障。

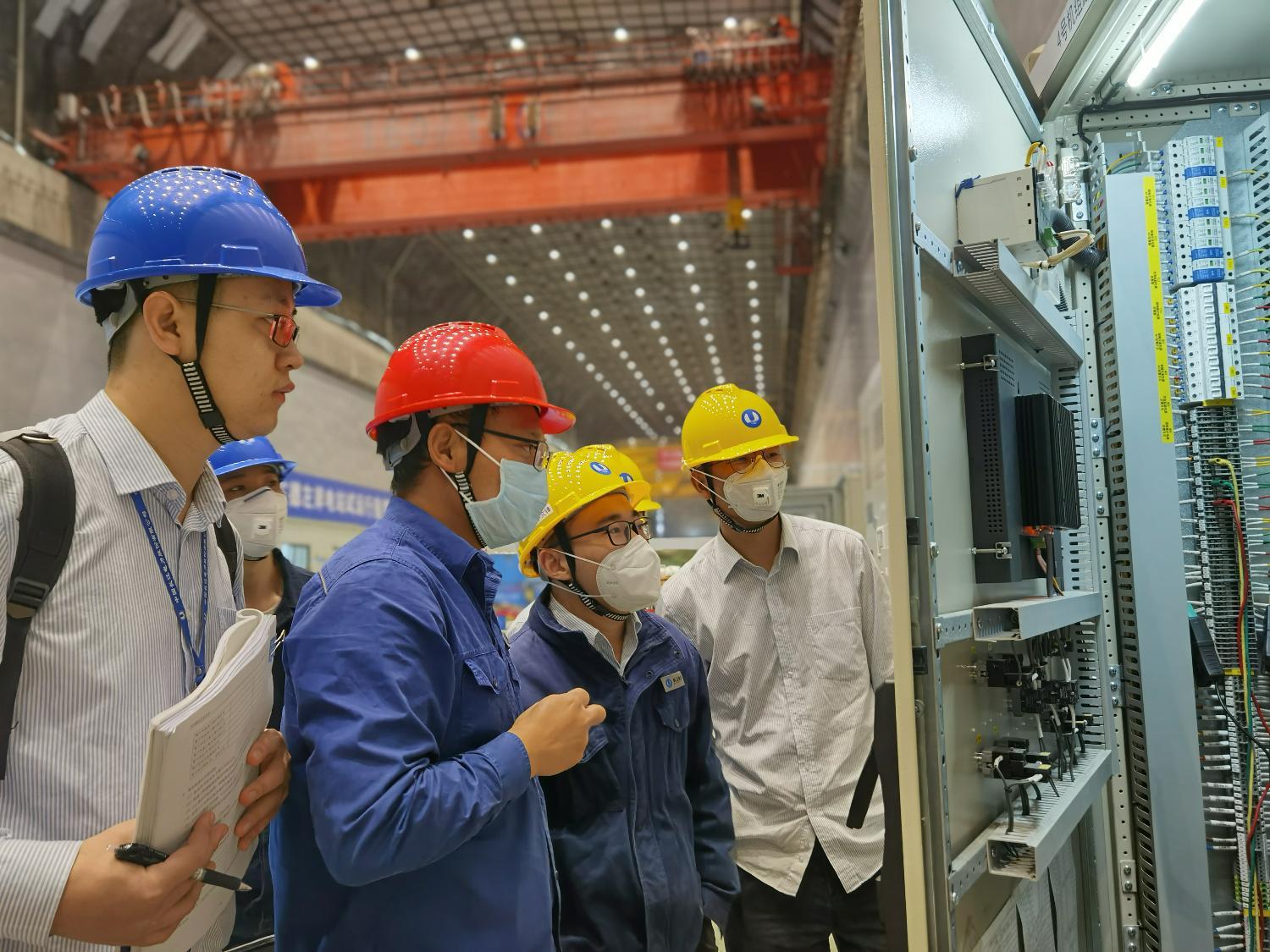

乌东德电厂调试人员跟踪负载试验(摄影:马云燕)
