4月28日17时,三峡梯调昆明调控中心、白鹤滩电厂接入国家电网西南分中心临时通信通道全线开通,标志着白鹤滩电站已具备与国家电网开展设备调试的条件,较计划提前1个月。至此,白鹤滩电站首批机组调试所需13条通信通道全部开通,为顺利完成首批机组投产发电工作创造了有利先决条件。

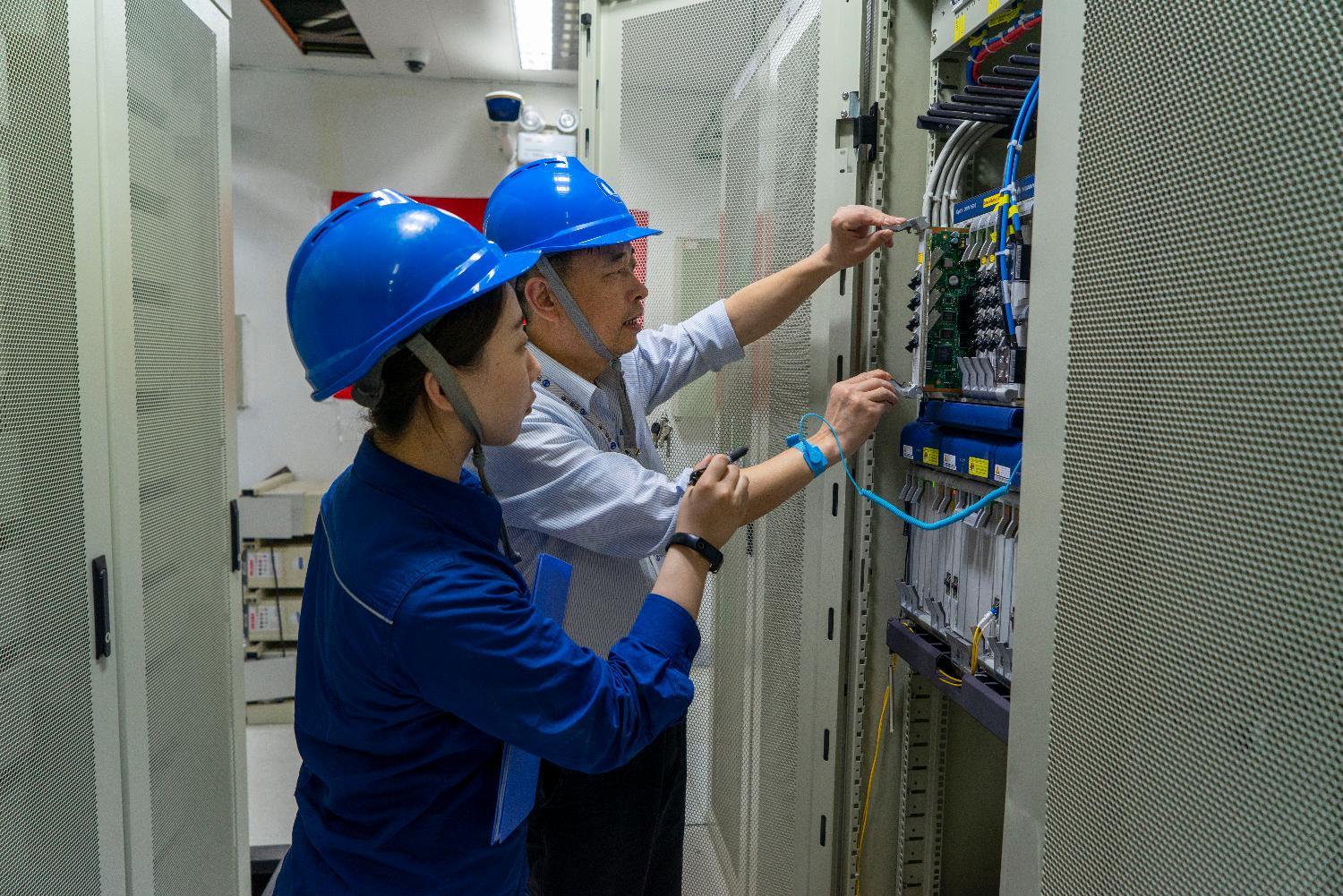

负责此次攻坚任务的通信团队仅有13人,且平均年龄不到33岁,其中6人还是近两年才入司的青年员工,尽管年轻,但他们发扬以老带新的优良传统,团结协作,艰苦奋斗,成功打赢了此次攻坚战。
改变思路,巧妙设计。金沙江下游光传输网是连接乌东德、白鹤滩、昆明调控中心以及国家电网、南方电网的通信通道,是传输梯级电站数据、指令的关键桥梁,也是实施梯级电站联合调度的“高速公路”。此前受白鹤滩电站外送线路建设的影响,正式通道预计6月中旬才能开通。为了争取更多的设备调试时间,三峡梯调通信团队在全面总结乌东德首批机组调试经验的基础上,大胆设想,巧妙设计,提出利用金沙江下游光传输网建立临时通道的构想,以期快速打通白鹤滩与国家电网间的通信连接,让白鹤滩电站提前具备连网调试条件,为机组顺利投产争取更多时间。
多次协调,多方努力。在明确建设思路之后,通信团队兵分两路,一方面开展实地勘察,做好可行性分析,组织多方力量编制详细的工作方案。另一方面会同建设单位提前梳理调试通道需求,与国网、国网西南分中心积极沟通协调,对电网方面提出的疑问和要求做出细致解答和具体应对措施,经过6次协商沟通,基于金沙江下游光传输网建立临时通道的方案终于获得了电网的许可。
紧盯工期,同时开工。在设计方案得到批准后,通信团队全体成员却没有片刻的放松,因为他们知道,接下来要面对的将是金沙江下游光传输网(白鹤滩部分)和临时通道同时建设的考验。任务重,时间紧,如何兼顾速度与质量,保障机组能够按时顺利投产,是摆在他们面前的难题。他们紧盯工期、制定详尽的工作计划、做到责任到人、挂图作战,哪怕鞋磨破了、脚起泡了,哪怕连续一个月回不了家,他们都咬牙坚持了下来。功夫不负有心人,最终,他们仅用了不到一个月的时间,顺利完成了昆明调控中心至白鹤滩电站光纤通道建设、昆明调控中心和白鹤滩电站接入国家电网调度数据网调试通道、调试应急通信通道搭建等工作。
后续,三峡梯调将紧密跟踪白鹤滩电站500kV交流外送工程光缆架设情况,确保第一时间完成金沙江下游光环网二期全部建设工作,为白鹤滩电站机组调试及并网发电提供坚实有力的通信保障。
