三峡电站2020至2021年度首台A级检修机组圆满收官
2021-04-22 作者:文/张晓宇 图/刘明

4月15日零时许,三峡电站7号机组甩70万负荷试验成功完成,三峡电站2020-2021年度岁修首台A修机组检修工作完美收官。

7号机组A修是本轮岁修的重头戏之一,检修项目除常规A修项目外,还包括水导冷却器改造、活动导叶中、下轴套更换、机组LCU换型改造等工作。三峡电厂统筹规划,精心准备,提前编写了《三峡左岸电站7号机组检修后启动试验方案》并成立组织保障机构,党员骨干充分发挥模范带头作用,主动担当作为,推动落实各项工作。

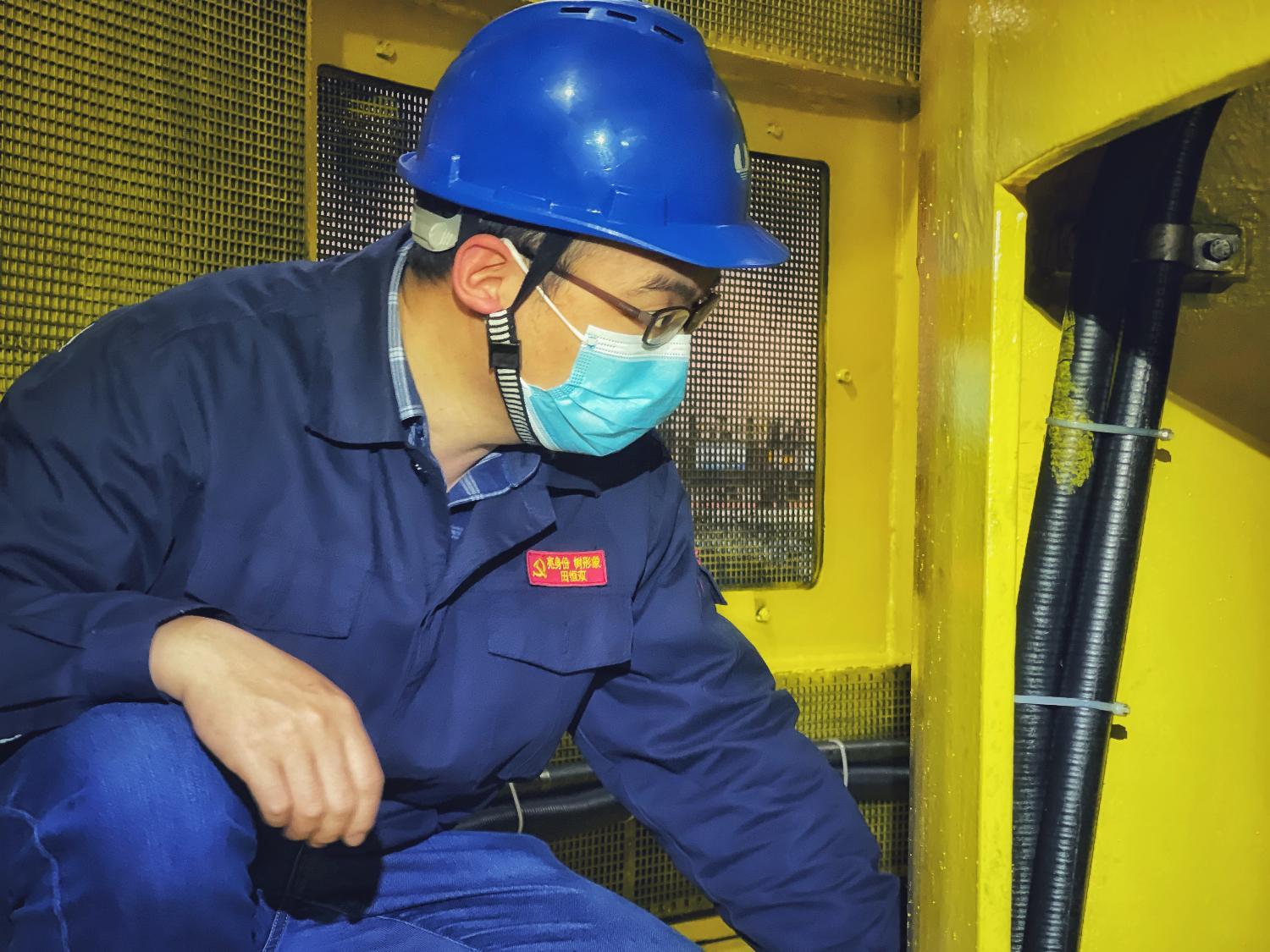

三峡电厂员工正在进行7号机组开机前的最后检查

本次启动试验自4月13日上午10点开始,历时2天半,共完成18项重要试验,100%的试验成功率有效检验了本轮检修的质量和各项改造成果。

7号机组岁修后启动成功,标志着三峡电厂本轮岁修开始逐步收官,全体员工将慎终如始,持续加强检修质量控制,保持冲刺劲头,确保如期保质完成本轮岁修各项工作。
