向家坝电站右消力池检修结束
 |

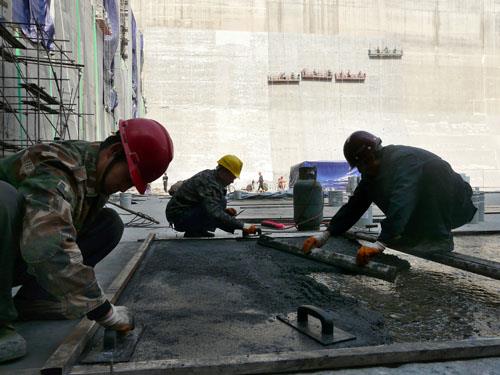

结束前施工人员在右消力池底板进行最后一次环氧砂浆混凝土浇筑作业。 (刘红文 摄影) |
本网讯(刘红文 报道)2月21日下午,向家坝电站右消力池检修施工全部结束并顺利通过四方联合检查,至此,右消力池首次冬修工作圆满完工,为及时启动左消力池检修创造了条件,为汛前完成流道及消力池所有检修任务打下了基础。
27日,国内知名泄洪消能专家组现场查看了检修情况,并对此次冬修工作给予充分肯定。专家认为,检修工作针对性强,施工质量优良。
为保护周边环境及满足工程泄洪消能需要,向家坝电站泄洪消能建筑物设计为底流跌坎泄洪消能方式,泄洪坝10个中孔和12个表孔下游修建了一座长228米,宽226米,深25米的巨型消力池,并由中导墙将其均分为左、右2个对称的泄洪消能分区。开闸泄洪时,从中孔和表孔泄下来的高速水流所带的能量在消力池中既互相掺混消能,又受到消力池中江水的消解,以达到泄洪、消能和保护环境的作用。
2012年10月10日,向家坝电站下闸蓄水,泄洪中孔及消力池正式投入运行。按预定计划,中孔流道及消力池在汛后需抽干检查维修。去年12月24日,右消力池70万立方米的江水被全部抽干。专家检查后评定,中孔流道及右消力池经急速水流50余天的冲刷,总体情况尚好,局部缺陷需作修复处理,检修总面积11万平方米。对此,参建四方根据现场实际情况,结合有关工程修补经验,制定了详尽的修复处理方案。
为保证检修质量,承担检修任务的葛洲坝集团向家坝施工局混凝土项目部提前做好技术方案与施工措施,加强施工组织与管理,加大投入,400余名施工人员连续作业,圆满完成右消力池全部检修任务,顺利通过四方联合检查。
据了解,右消力池上游面6至10号中孔所有侧墙已全部完成检查修复验收工作。目前,检修人员正加紧进行右中孔底板检修及左消力池抽排水工作。
发布日期:2013年03月04日
