哈萨克斯坦玛依纳水电站压力钢管安装全部完成

  本网讯( 陈俊璞 报道)压力钢管安装是哈萨克斯坦玛依纳水电站工程的主要内容之一。自2010年4月6日第一节压力钢管安装以来,经过项目部、十局安装分局及有关单位580天的奋力拼搏,3号和4号支洞处压力钢管顺利合拢,至此,全部813节(总重量1.69万吨)钢管均已安装完毕。压力钢管焊缝质量符合一、二类焊缝标准,并经过超声波检测,全部合格。
  玛依纳水电站引水隧洞从高程1718.5米至1248米,全长9230m,由上平段、竖井段和下平段构成。其中,上平段全长4912m,采用钢筋混凝土衬砌;竖井及下平段压力管道全长4318m,竖井段采用壁厚18-38mm的16MnR钢管回填混凝土衬砌,下平段采用壁厚28-42mm的WDB620高强钢管回填混凝土衬砌。
  压力钢管的顺利合拢,标志着引水隧洞主体工程已经基本完工,为玛依纳电站按时发电奠定了坚实的基础。在剩余的1个月时间内,项目部将努力完成隧洞封堵等工作,届时引水隧洞工程将全部完成。

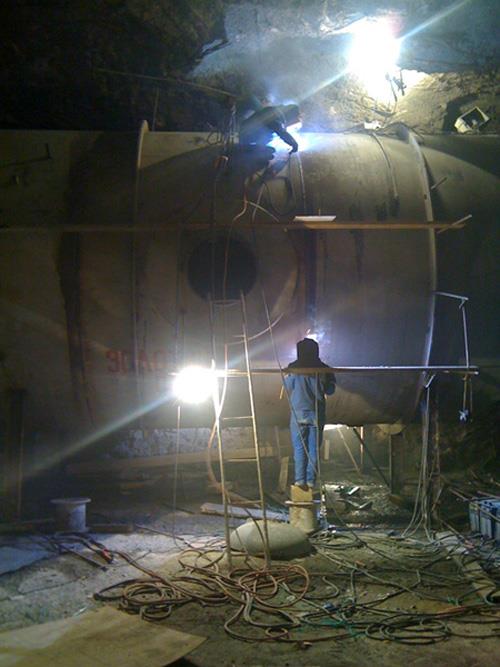

安装现场弧光闪烁,安装人员精心安装,创造精品工程。(中水电公司 供稿)
