三峡地下电站机组安装稳步推进

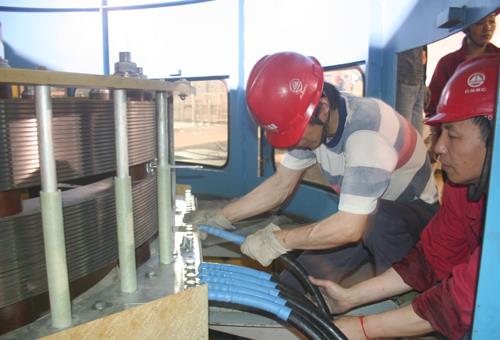

                           图为施工人员正在进行30号机组励磁电缆安装。(张冬梅  摄)
    本网讯(张冬梅  报道)近日,由葛洲坝集团机电建设有限公司承建安装施工的三峡地下电站30号水轮发电机组顺利完成盘车和轴线调整,进入整机回装阶段,为该机组进行无水调试和7月中旬投产发电目标的实现奠定了坚实基础。
    目前,三峡地下电站除已投产的两台(32号、31号)机组外,剩下的四台(30号、29号、28号、27号)发电机组正按照计划目标稳步推进。其中,27号机组正在进行定位筋的安装;28号机组在进行底环安装和定子下线施工;29号机组进行定子铁芯叠片施工;30号机组正在进行水导水封安装、调速器调试和上、下导推力安装以及自动化元件安装等总装调试工作,计划于今年7月中旬投产发电。

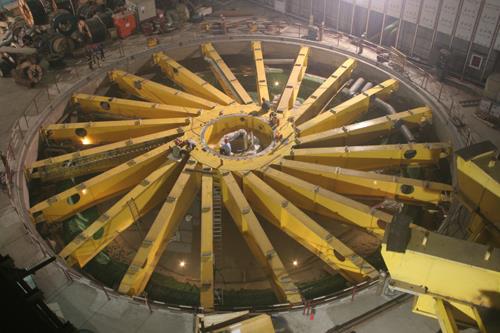

     图为三峡地下电站30号机组盘车现场。(张冬梅  摄)

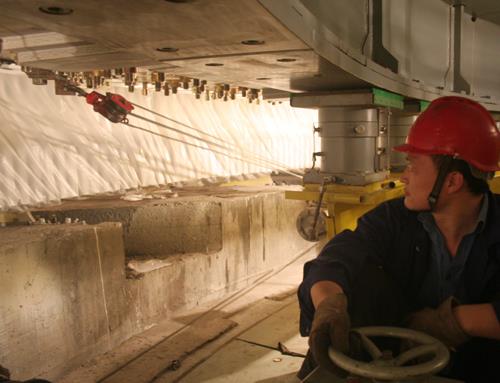

    图为6月16日拍摄的30号机组上机架盖板部件安装施工现场。(张冬梅  摄)

发布日期:2011年06月24日
