位于非洲东南部莫桑比克境内赞比西河中游,距海口500余千米。电站开发建设将为开采莫桑比克和邻国的矿产资源和发展这一地区的钢铁和氮肥工业提 供电力,并兼有灌溉、航运综合利用效益。设计装机容量4150MW,多年平均年发电量205亿kW·h。工程分期建设,初期装机2075MW,除用 220kV送电给附近地区外,大部分电力用2回±533kV直流输电线送电至南非的约翰内斯堡,距离1414km,初期按±266kV运行。

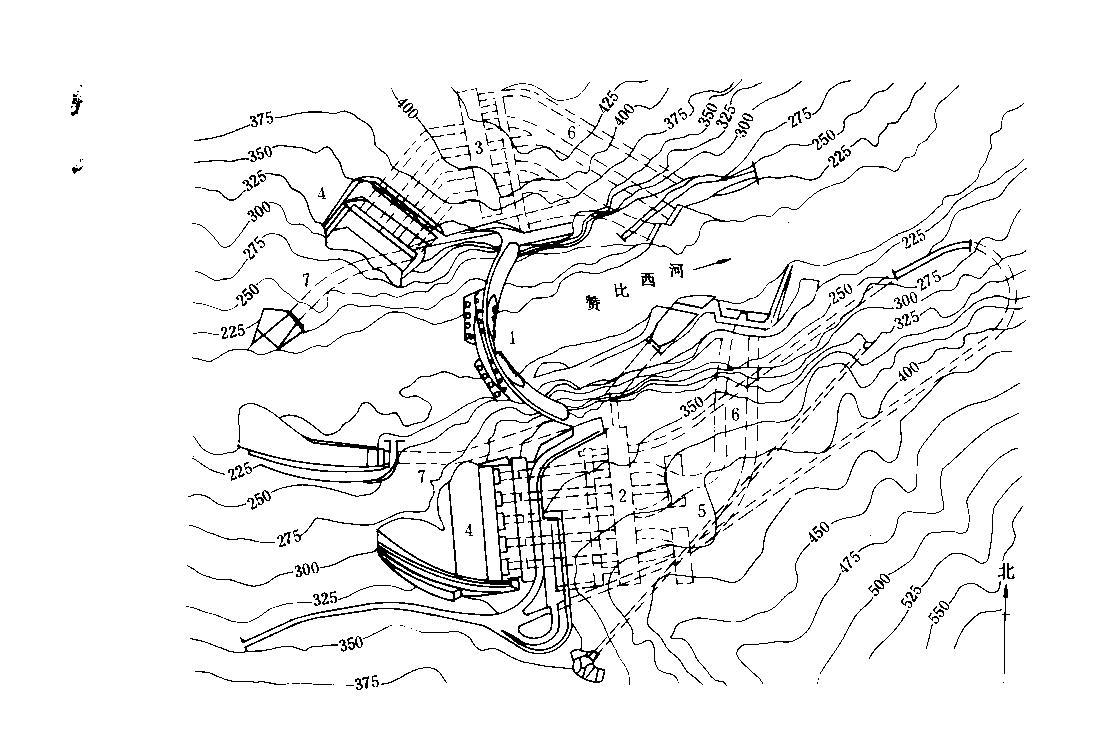

大坝 主坝为混凝土双曲拱坝,坝顶长321m,最大坝高171m,顶厚4m,底厚23m,坝体混凝土51万m3。
厂房 初期地下式厂房建在右岸,由5个进水口分别经压力钢管引水至厂房。主厂房长220m、宽26m、高57m,安装5台单机容量为415MW的混流 式水轮发电机组。变压器室位于厂房上游的地下,高压出线经直径为7m的电缆井通至地面。厂房下游有2座尾水调压室,宽21m,高71.7m,分别长72m 和76m;下接2条尾水洞,分别长240m和320m,断面面积均为300m2,过流能力2200m3/s。水轮机转轮直径 6.56m。额定水头103.5m,额定出力415MW;最大水头127m,最大出力484MW,设计水头103.5m。发电机额定容量480MV·A, 转速为107.1r/min,飞逸转速为212r/min,功率因数0.85,电压16kV,频率50Hz。
二期工程的地下厂房布置在左岸,计划安装5台单机容量与初期相同的机组。
工程由葡萄牙设计和建设。于1968年11月开始施工准备,1969年10月正式开工,1975年4月开始发电,1979年初期工程竣工,总工期10年。二期工程于2009年开工。
