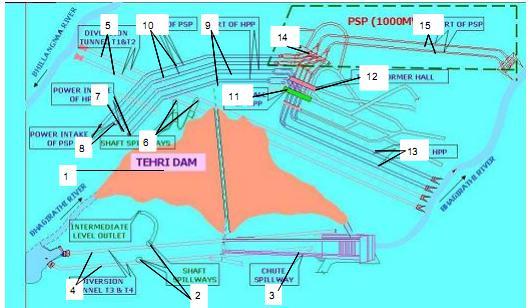

位于印度北方邦特里区的巴吉拉蒂(Bhagirathi)河上。工程主要开发任务为发电、灌溉、防洪和供水。工程分两期建设,一期工程包括一座 260.5m高的土石坝,装机容量为1000MW的常规水电厂,二期工程将建设一座装机容量为1000MW的抽水蓄能电站。采用750kV输电线路将电力 送往密拉特地区。
大坝 土质斜心墙堆石坝,最大坝高260.5m,坝顶高程839.50m,坝顶长592m,坝顶宽25.5m,底部河床中部处最宽达1125m。上、 下游坝坡坡度分别为1:2.5和1:2.0。坝体包括不透水心墙,上、下游侧反滤层,透水坝壳区、抛石护坡。堆石最大粒径为600mm。坝体总填筑量约 2798万m3,包括作为坝体一部分的围堰。
引水发电系统 引水系统位于左岸地下,电站进水口高程720.00m,采用一管两机的引水方式,隧洞直径8.5m,总长1634m。在压力钢管处分 岔,每条压力钢管直径5.75m,总长1040m。常规水电站地下式厂房,长197m,宽22m,高47.2m。厂房内安装4台单机容量为250MW的混 流式水轮发电机组。两台机组共用一条尾水隧洞,单洞直径9.0m,长度分别为862.5m和747.5m。水轮机最大水头231.5m,最小水头 127.5m,设计水头188.0m。发电机容量306MV·A,电压15.7/400kV。采用室内SF6开关站。
二期抽水蓄能电站 二期工程将利用特里水库为上库,在下游建设一座水库作为下库,建设一座抽水蓄能电站用于系统调峰,下库可装机400MW。其引水系 统和地下厂房均位于一期常规电站引水发电系统左侧。两条直径均为8.5m的引水隧洞分别接一座带有上室和下室的调压室,井高150.3m。每座调压室后接 2条压力钢管,单管直径6.0m,采用钢衬。设2座尾水调压室,直径均为18.44m,高100.85m。2条尾水隧洞直径均为9.0m,长分别为 1081m和1176m。地下厂房长201m,宽25.4m,高57.3m。计划安装4台可变速的混流可逆式机组,单机容量为250MW,总装机容量为 1000MW。发电水头范围为120.4m~219.4m,水泵工况水头范围130.5m~229.5m,吸出高度-38m,设计水头188m。发电机容 量275MV·A。二期工程尚未开工。
一期工程采用导流洞导流,左岸2条导流洞,直径11.0m,长分别为1774m和1778m;右岸2条导流洞,直径11.0m,长分别为1298m和1429m,施工导流量为8120m3/s。工程于1994年开工,2005年5月完工,首台机组于2006年7月30日发电,2010年3月4台机组全部投入发电运行。
