    位于巴西北部亚马孙地区托坎廷斯(Tocantins)河下游,距贝伦港320km。电站总装机容量8125MW,多年平均年发电量228亿 kW·h,主要为开发当地铁矿和铝矾土等资源就近供电。电站分两期建设,一期装机容量4000MW,二期装机容量4125MW。采用500kV超高压输 电。
  枢纽工程由大坝、厂房、通航建筑物等组成,见图。
  大坝 主坝为斜心墙堆石坝,坝顶高程78.00m,最大坝高98m、长1310m,右岸土坝长2611m。河床左侧为混凝土溢流坝段,坝顶高程 77.5m、长580m,最大坝高86m。溢流坝段的左侧为初期厂房坝段,长400m。左岸垭口建土坝长2330m。挡水前沿总长8231m。
  厂房 一期厂房布置于溢流坝段左侧,二期厂房布置在初期厂房坝段的左侧。一期厂房内安装12台混流式水轮发电机组。压力钢管直径10.4m。水轮机转轮直径8.1m,转速83.7r/min,额定水头为60.8m时出力为330MW,流量为576m3/s。发电机额定容量350MV·A,功率因数0.95,频率60Hz,电压18kV,变压器容量350MV·A。厂房内还安装2台厂用机组,每台机组容量20MW。二期安装11台单机容量为375MW的机组。
  通航建筑物 左岸垭口土坝上布置有两级船闸,由长5643m、宽140m的错船航道衔接。两级船闸的闸室净宽33.0m、长210m,提升高度分别为37.8m和35.0m。

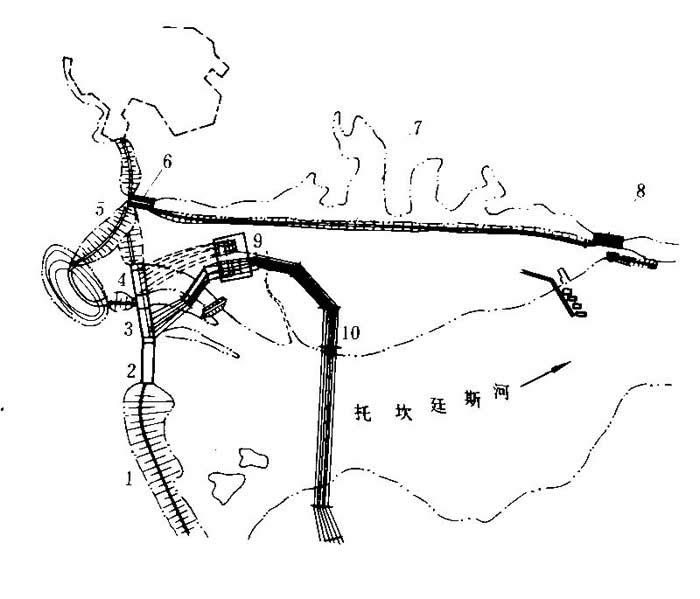

  图库鲁伊水电站枢纽布置图
  1—河床堆石坝;2—溢流坝段;3—初期厂房坝段;4—二期厂房坝段;5—左岸土坝;
  6—上级船闸;7—错船道;8—下级船闸;9—开关站;10—输电线
  一期工程于1974年开始施工准备,1975年11月主体工程开工,1984年发电,1990年完成。二期工程包括建设二期电站和完建船闸工程,1998年开工,电站于2007年完工,船闸工期滞后。
