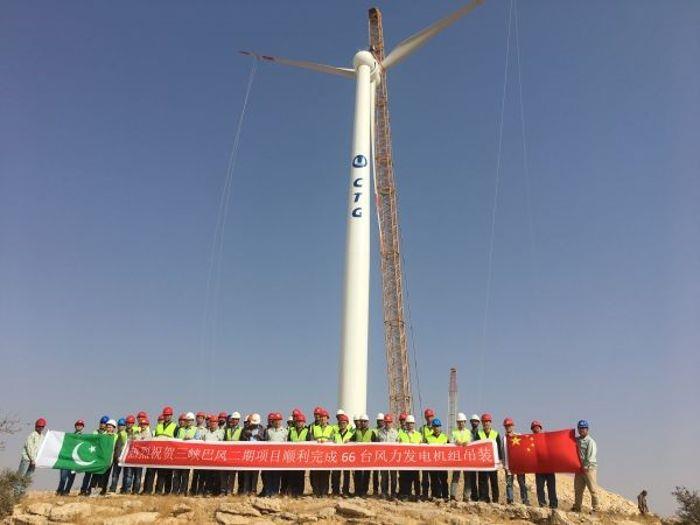

本网讯(李杰)2月3日上午10时,随着风机叶轮在85米高空与发电机完美对接,巴基斯坦风电二期项目最后一台风机整机吊装工作顺利完成,标志着历时140天的风机吊装攻坚战取得圆满胜利,为后续风机现场验收试验及并网发电奠定了坚实基础。
巴风二期项目风机吊装于2017年9月15日启动,9月18日首台风机起吊。自吊装工作开始以来,总承包商周密部署、各参建单位通力配合,结合以往气象信息,抓住大风季来临前的宝贵窗口期与风争日,稳扎稳打,安全顺利完成66台风机吊装工作。
风机吊装作业是风电场施工的重要环节,主要包括塔筒吊装、机舱吊装、发电机吊装及叶轮吊装,组装作业工艺复杂,吊装物构型大、质量重、施工难度大。项目公司在风机吊装筹备阶段与总承包商成立了安装领导小组,细化领导小组责任;会同业主工程师对总包商提交的施工方案、应急预案、安全措施进行了多轮审查,并对吊装现场的人员资质、吊具性能、吊装设备可靠性等进行统一检查,严格落实安全生产责任制,确保安全职责落实到人到岗。吊装过程中,参建单位准备充分、协同配合、责任明确、安排合理,克服了现场地形多变、风机运输困难、施工工期紧凑等一系列困难,规范有序地完成所有吊装工作,实现了零质量缺陷、零安全事故的既定目标。
目前,巴风二期项目已全面进入电气安装和试验阶段。项目公司将继续发扬艰苦奋斗的精神,牢固树立大局意识、责任意识,充分调动各方资源,齐心协力,攻坚克难,确保按期实现并网发电。
